Baustelle aktuell
Die aktuellsten Infos rund um die Baustelle werden regelmäßig hier veröffentlicht.
Aktuelles aus KW 46/2026
Rohbauarbeiten Schwimmbecken
Die Betonagearbeiten der Beckenwände und des Beckenboden des Mehrzweckbeckens im Familienbereich des RappSoDie-Neubaus konnten abgeschlossen werden.
Im Solebereich des Neubaus wird gleichzeitig die Bewehrung der Beckenwände des ersten Solebeckens im Solebereich des Bades verlegt.
Aktuelles aus KW 44-45/2026
Umschluss 2 in KW 44 und 45
In KW 45 konnten die zweiten Umschlussarbeiten erfolgreich abgeschlossen werden. Bei diesem Umschluss wurden die Versorgungsleitungen, welche für den Interimbetrieb wie auch den späteren Badbetrieb erforderlich sind, an die geplanten Übergabepunkte gelegt. Auch die Entsorgungsleitungen für Abwasser wurden im Bereich des Eingangsgebäudes verlegt und der Anschluss an die Bestandsleitung hergestellt.
Bodenplatte

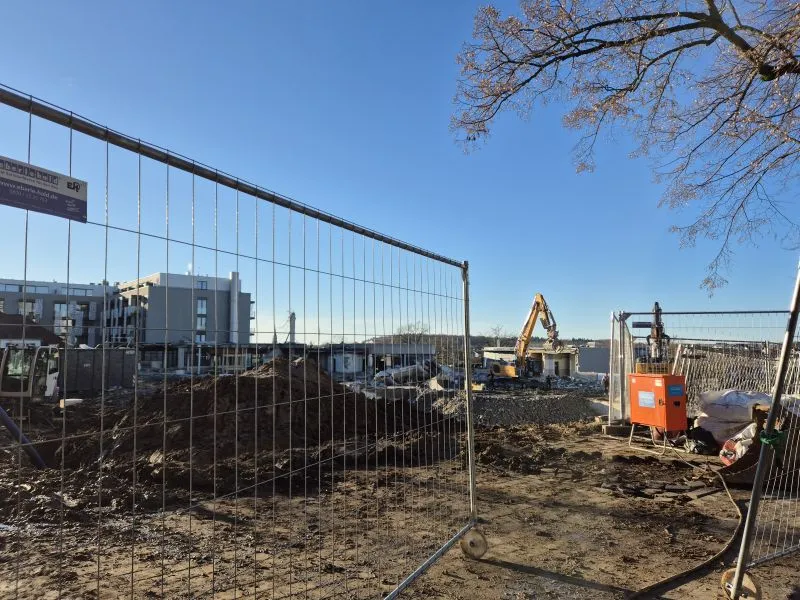

Der letzte Abschnitt der Bodenplatte des Neubaus wurde in KW 44 betoniert. Die Technikbereiche der unteren Ebene wurden teilweise aus flügelgeglättetem Beton hergestellt. Dadurch kann man auf einen mehrschichtigen Bodenaufbau verzichten, das Flügelglätten ist jedoch stark witterungsabhängig und bei Niederschlag nicht möglich.
Chronik des Neubaus
- Der Rohbau der Afrika-Sauna wird in KW 43/2026 fertiggestellt. Der freistehende, einstöckige Baukörper verfügt später über eine Glasfront, die zum Saunagarten hin ausgerichtet ist. Aufgrund der engen Platzverhältnisse für die Baustelleneinrichtung wird das Flachdach als temporäre Abstellfläche genutzt.

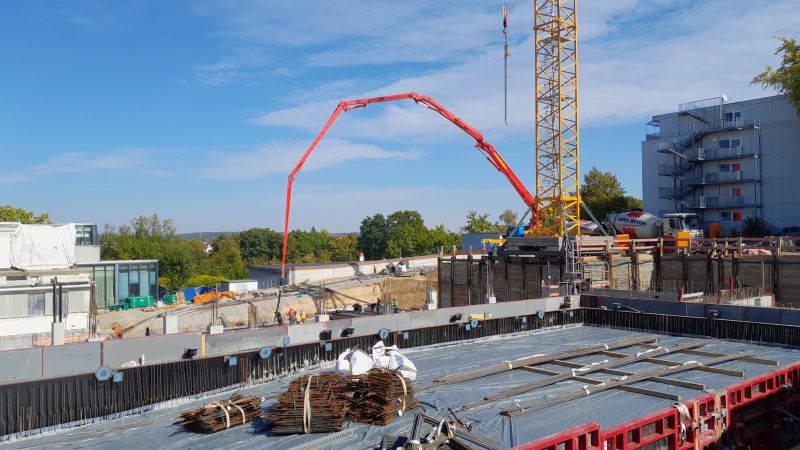

- Betonagearbeiten in KW 40/2026: Der vierte Betonagetakt der Bodenplatte wird durchgeführt. Weiterhin wurde auch der Beckenboden des Mehrzweckbeckens (Becken mit Schwimmer- und Nichtschwimmer-Wassertiefen) betoniert. An der Schalung der Beckenwände sind bereits die Beckeneinbauteile angebracht.

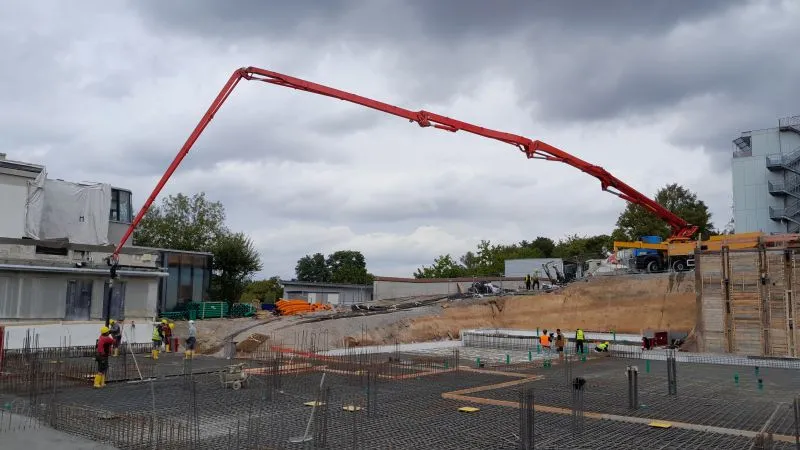

- Betonagearbeiten in KW 39/2026: Bei der Betonage des Abschnitt 3 der Bodenplatte werden ca. 240 m³ Beton eingebaut. Gefördert wird der Beton über eine Betonpumpe mit einem Mast von ca. 65m-Ausladung.

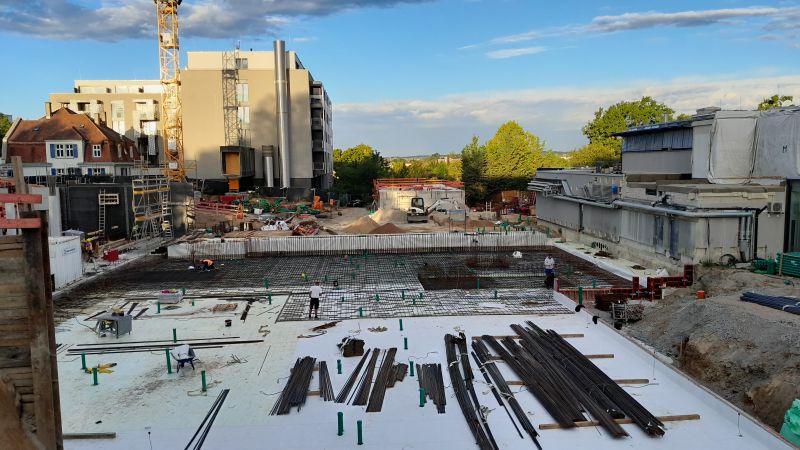

- Betonagearbeiten in KW 38/2026: Auf dem Foto ist links unterhalb der „Villa Botsch“ die erste Wandschalung, welche auf dem ersten Betonierabschnitt gestellt wurde, zu sehen (schwarze Fläche). In der Bildmitte sind die laufenden Bewehrungsarbeiten des dritten Taktes der Bodenplatten dargestellt.
- Der Rohbau der neuen Afrika-Sauna ist oberhalb der Bodenplattenbewehrung in der Bildmitte zu erkennen. Hier wird deutlich sichtbar, wie begrenzt die Platzverhältnisse sind, da das Gebäude auf der einen Seite vom „Hotel Saline 1822“ und auf der anderen Seite vom Saunagarten flankiert wird. Auf der rechten Bildhälfte befindet sich die bestehende Sauna, an die später angeschlossen wird.

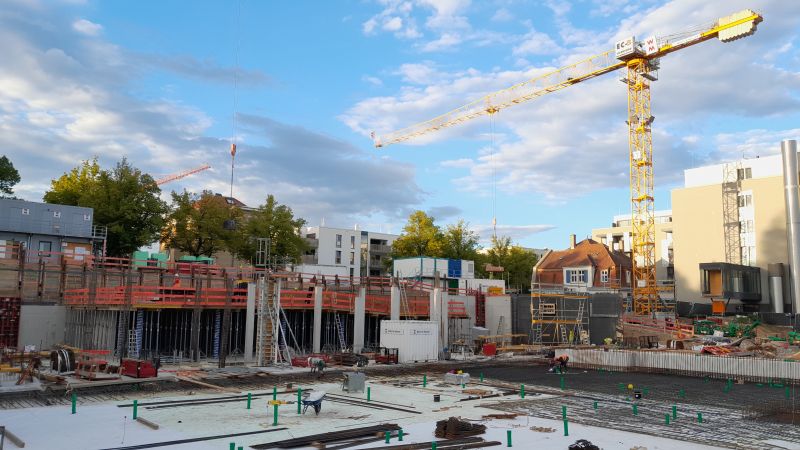

- Die Schalung des Beckenbodens des Sportbeckens wird gestellt.
- Anfang September 2026 laufen die Betonierarbeiten für die neue Bodenplatte. Es geht in großen Schritten vorwärts. Noch kann man die Ausmaße des neuen Gebäudes nicht wirklich erahnen, erst ein Viertel der Bodenplatte wird im ersten Schritt betoniert, der Rest folgt abschnittsweise in den kommenden Wochen.

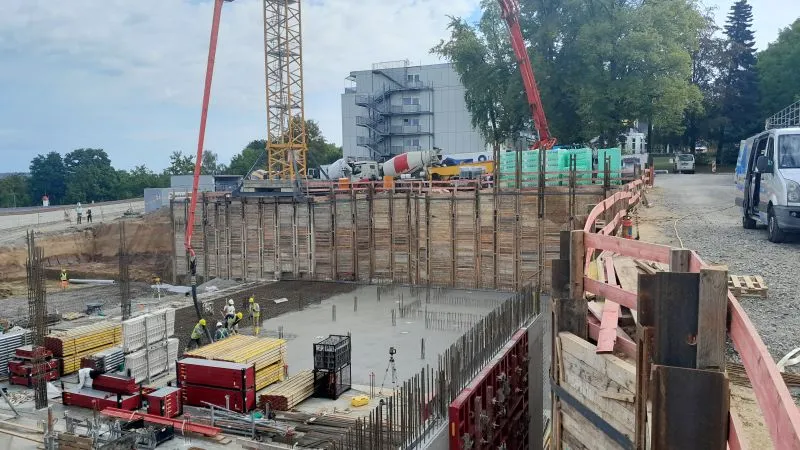

- Der zweite Betonagetakt der Bodenplatte des Hallenbades erfolgte in KW 36. Die Tiefe der Baugrube beträgt am tiefsten Punkt ca. 8,30 m (Ecke Salinenklinik / HäffnerBräu). Um die Baugrube so herzustellen wurde das Gelände unter anderem mit einem „Berliner Verbau“ vertikal abgefangen (Fläche ca. 650 m²).
-

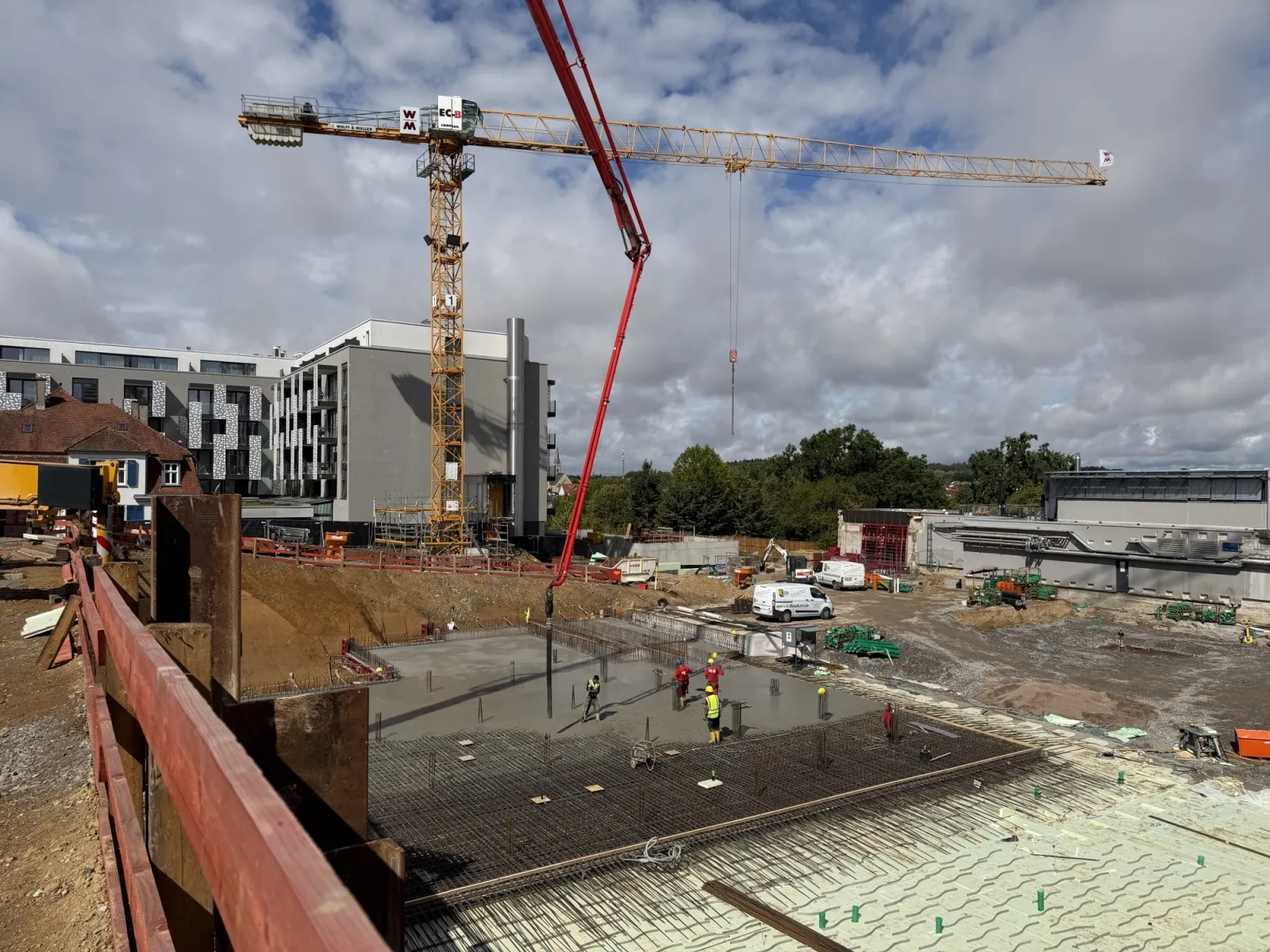

20.08.2026: Die Bodenplatte für das neue Gebäude wird betoniert. Rund 280 Kubikmeter Beton werden an einem Tag eingebaut. Zu sehen ist auch bereits ein Teil der Stützenbewehrung für die Betonsäulen, die später das darüberliegende Schwimmbecken tragen sollen.
-
23.04.2026: Symbolischer Spatenstich für den Neubau des Solehallenbades „RappSoDie''. Zahlreiche Beteiligte und Anlieger der Baustelle trafen sich auf der Großbaustelle im Kurgebiet zum symbolischen Spatenstich.

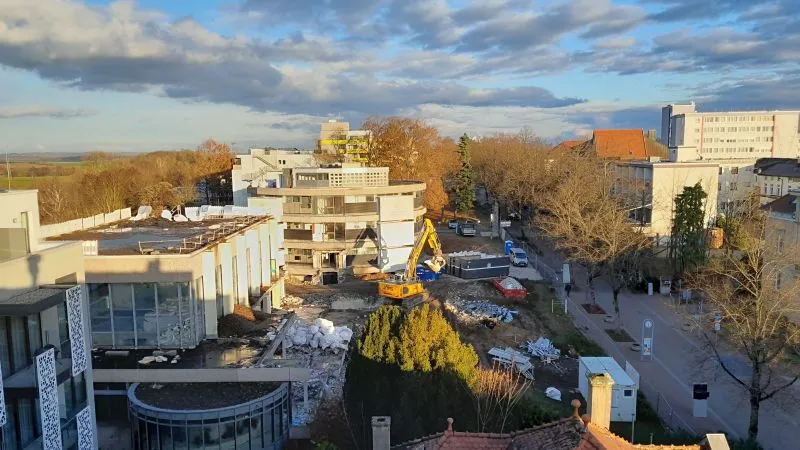

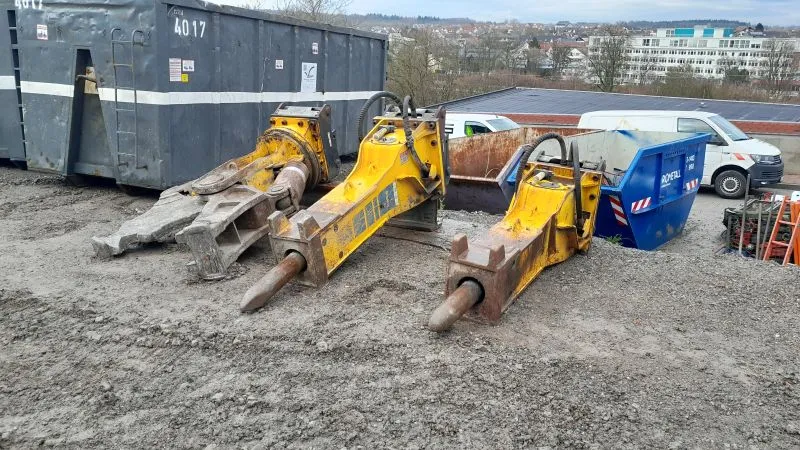

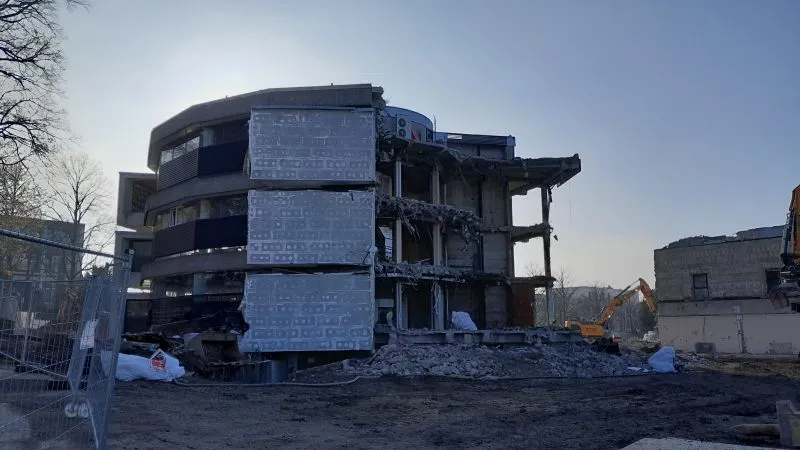

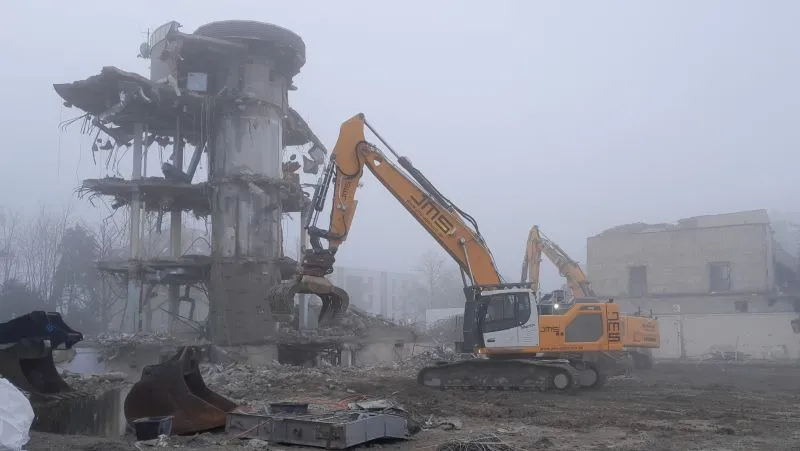

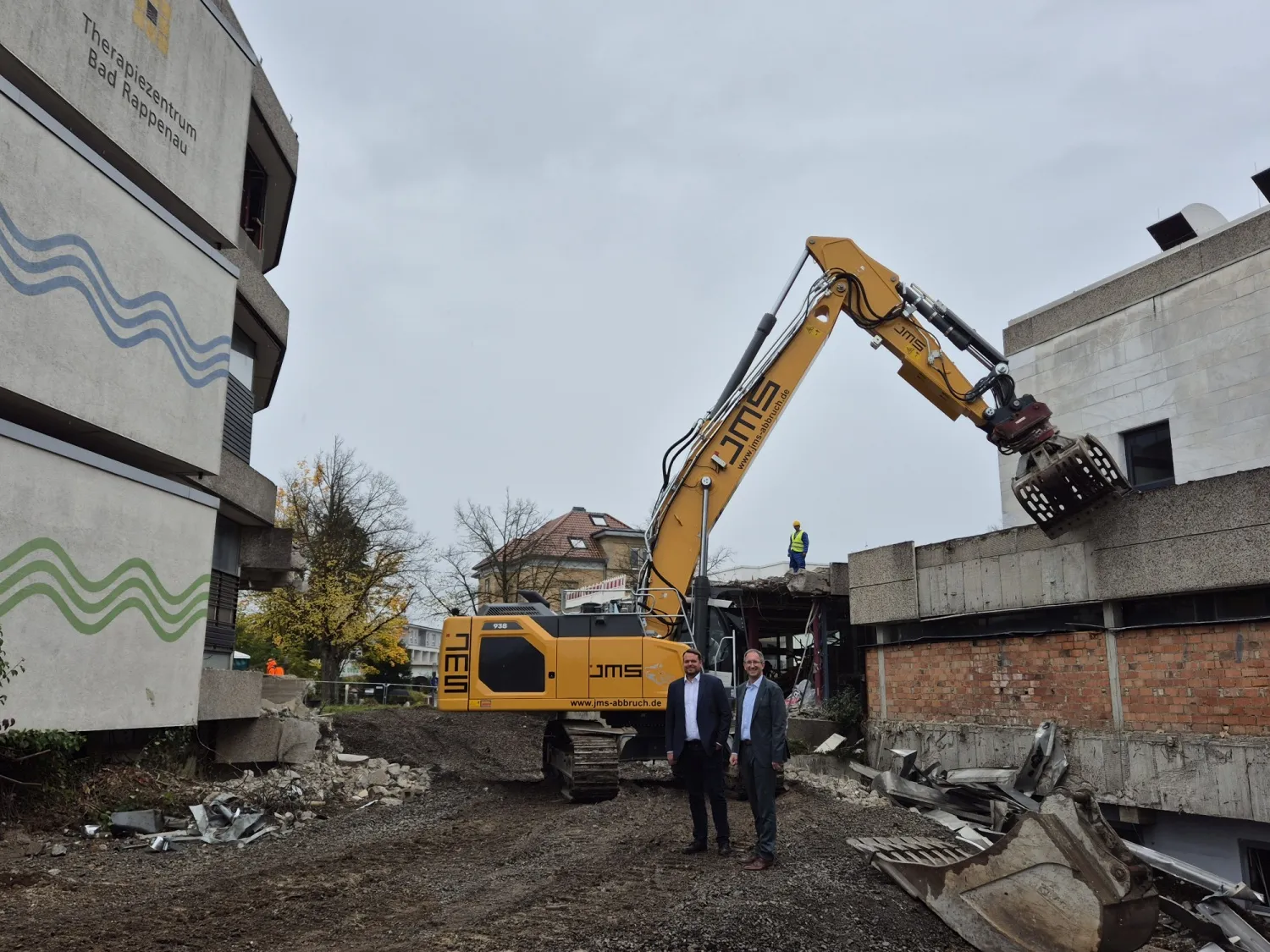

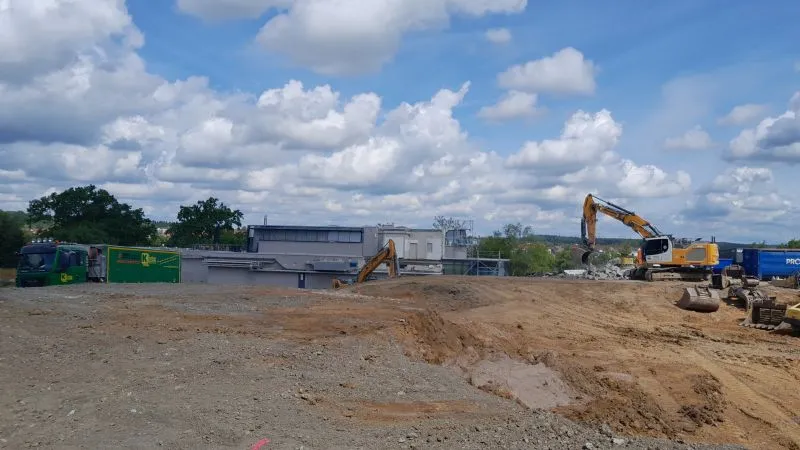

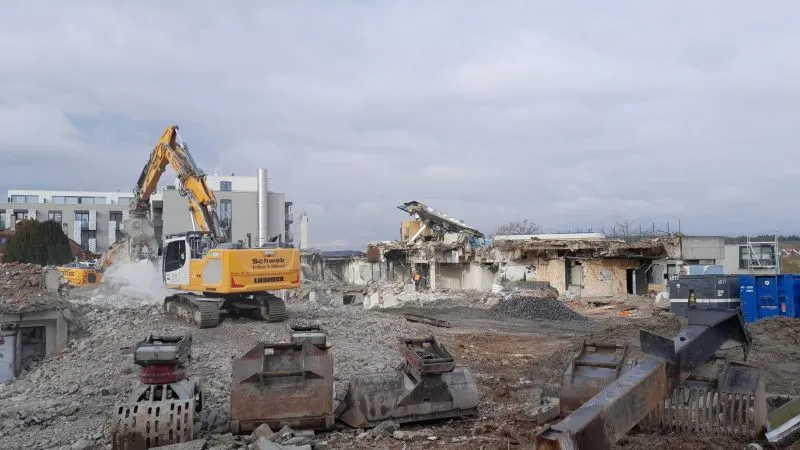

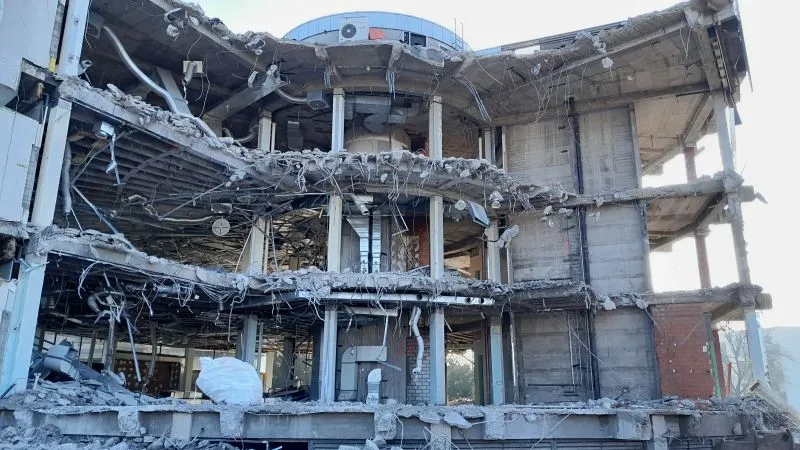

- Die Abrissarbeiten beginnen im Herbst 2025. Die nicht mehr benötigten Gebäude des ehemaligen Solehallenbades und des Therapiezentrums (TZ) werden abgebrochen.

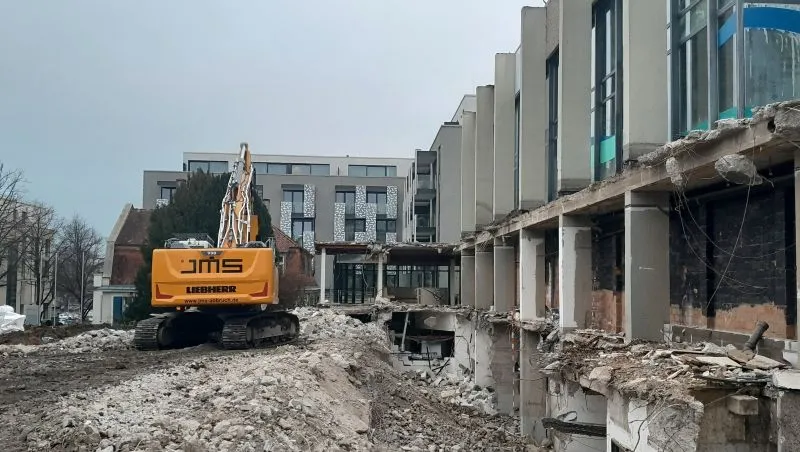

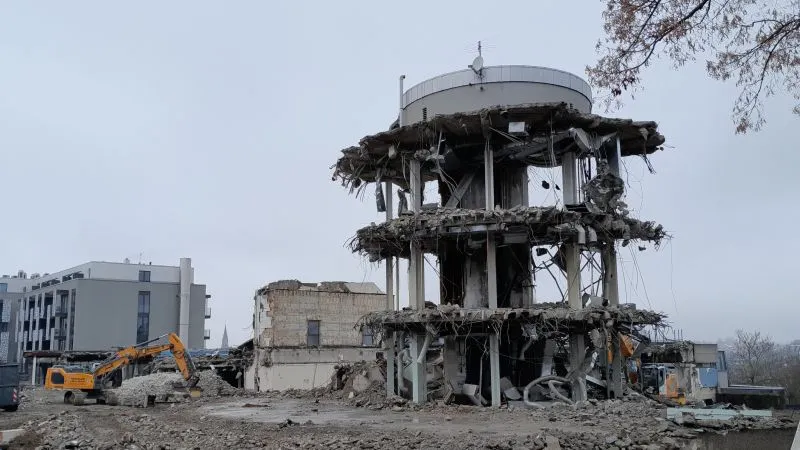

Bildergalerie zu den Abrissarbeiten:

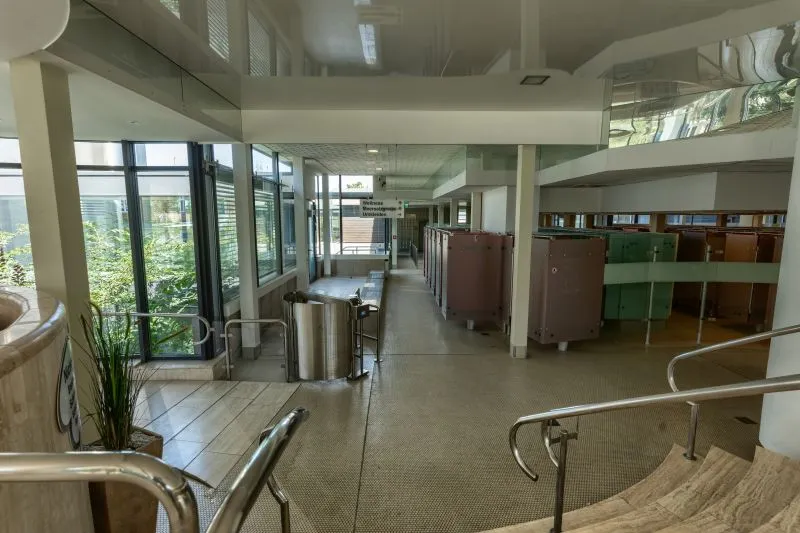

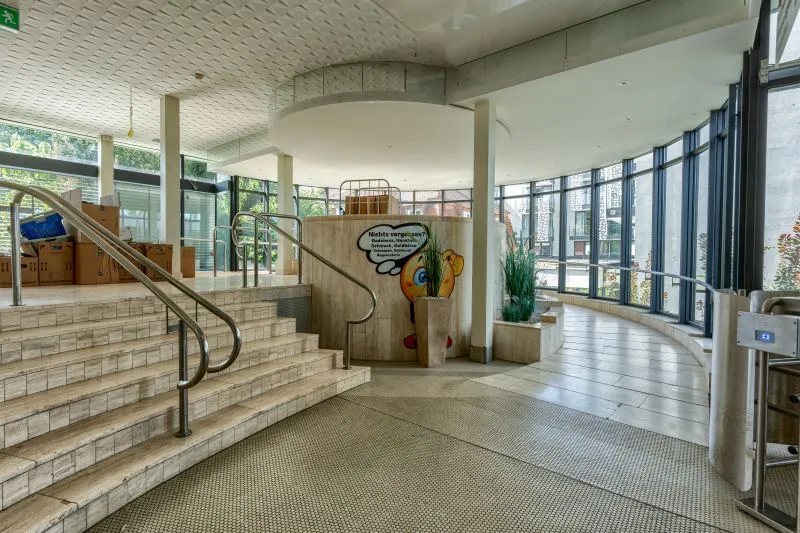

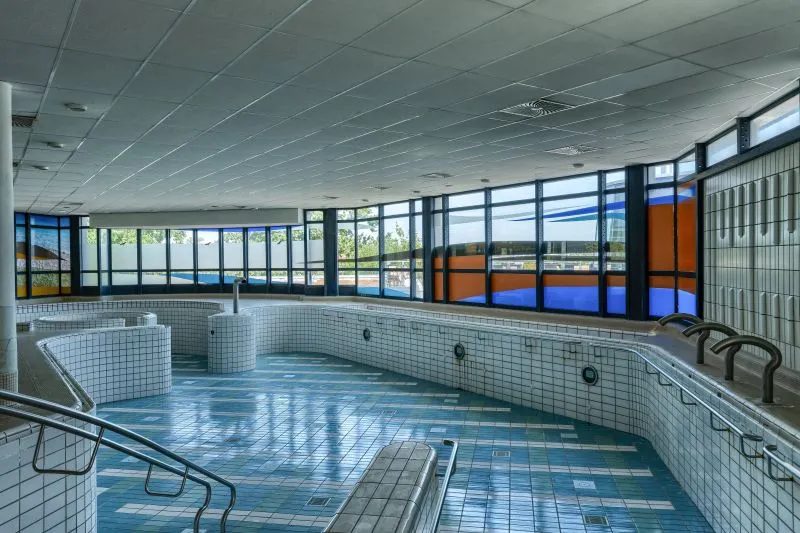

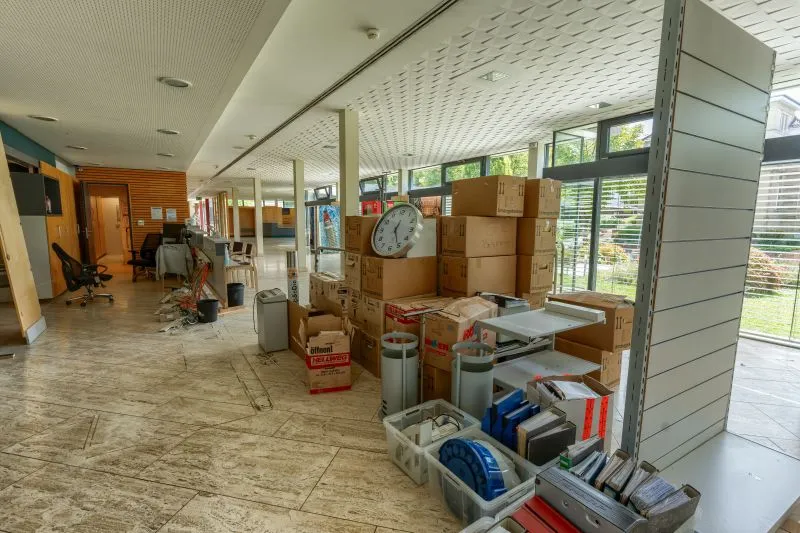

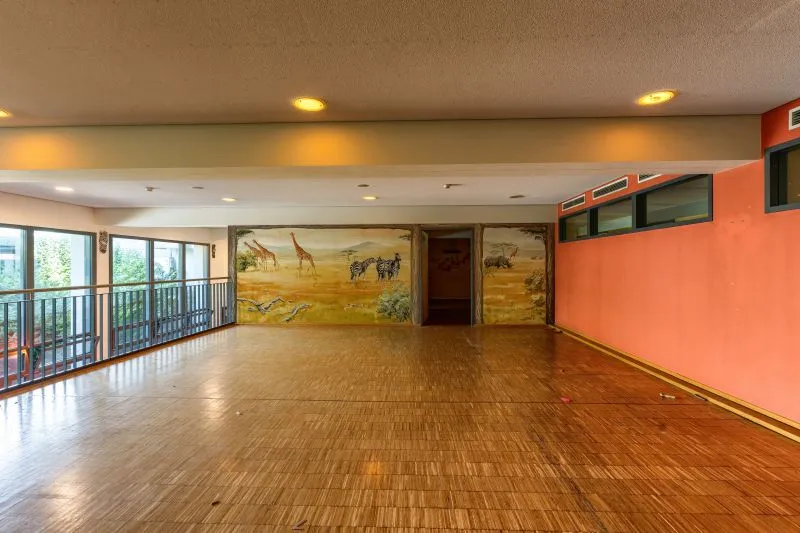

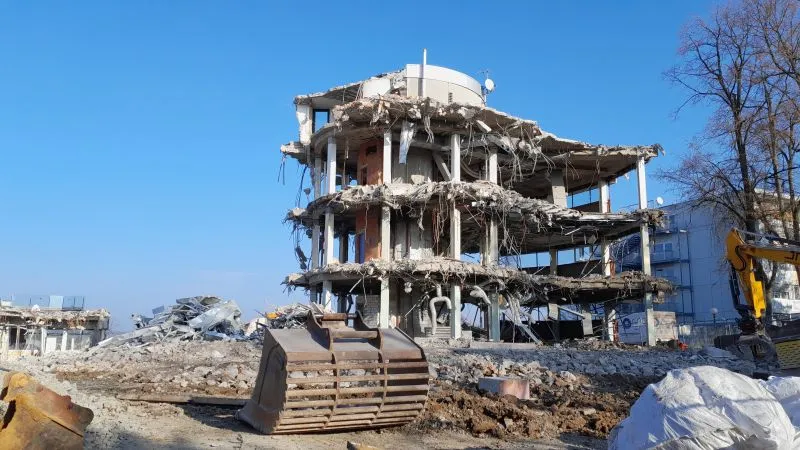

- Das alte Hallenbad wird im Herbst 2025 leergeräumt.
Bildergalerie zum leeren Hallenbad:

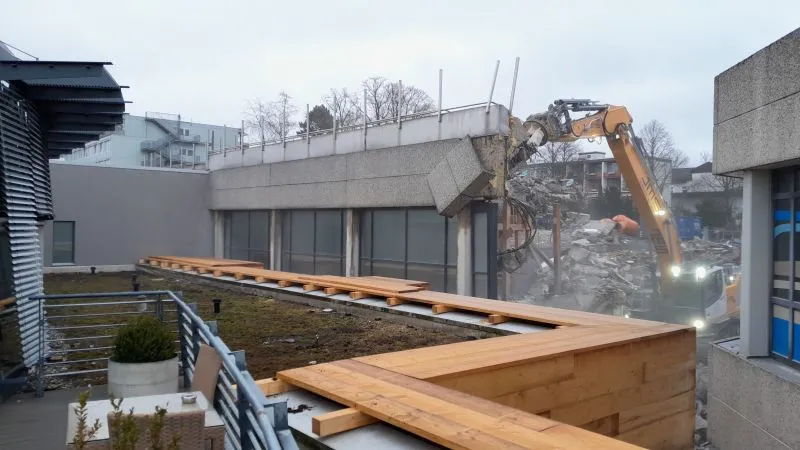

- Anfang Oktober 2025 wird das neue Eingangsgebäude für die Sauna fertiggestellt.
-

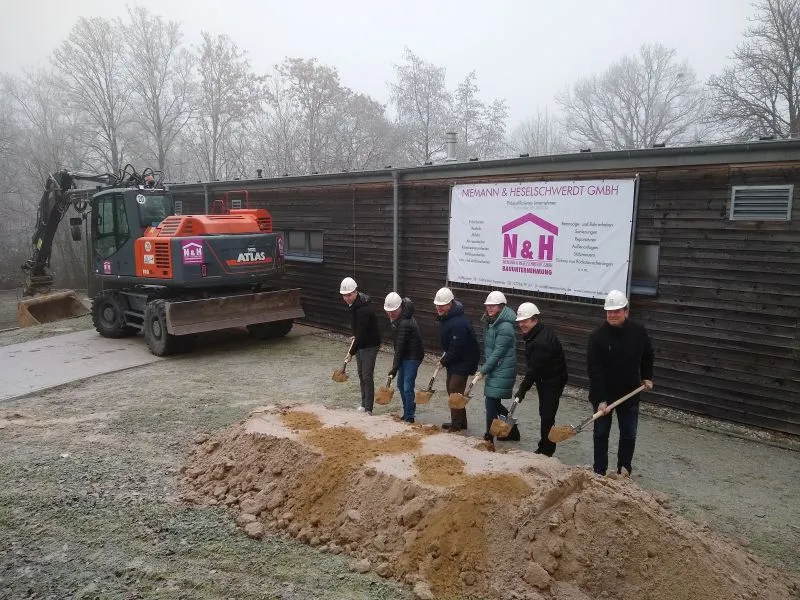

21.01.2025: Der Spatenstich für das Eingangsgebäude (Sauna-Anbau) erfolgt in Vorbereitung auf die Arbeiten für den Abriss und den Neubau des Sole-Hallenbades. Über den Anbau erfolgt während der gesamten Bauphase der Eintritt in die Sauna. In dem Gebäude sind die Kasse sowie Umkleiden untergebracht. Bei dem Bau handelt es sich um ein einfaches Gebäude in Holzbauweise, das aus einheimischem Nadelholz hergestellt wird. Bei der Maßnahme handelt es sich um einen Teil des 1. Bauabschnitts, der mit Mitteln des Tourismusinfrastrukturprogramms (TIP) des Landes Baden-Württemberg aus Landesmitteln, die der Landtag von Baden-Württemberg beschlossen hat, finanziert wird. Der 1. Bauabschnitt umfasst den Neubau des Eingangsgebäudes zur bestehenden Sauna und den Abbruch des bestehenden Solehallenbades.
-
06.02.2024: Bürgerversammlung im Kurhaus zum Projekt. Gut 300 Interessierte erhielten aus erster Hand Informationen zum Neubau des RappSoDie-Hallenbades. Vertreter der Stadtverwaltung und des beauftragten Architekturbüros, 4a-Architekten aus Stuttgart, berichteten über den aktuellen Planungsstand. Zahlreiche Fragen und viel Lob für die Planungen und das Neubauprojekt kamen anschließend von den Zuhörern.

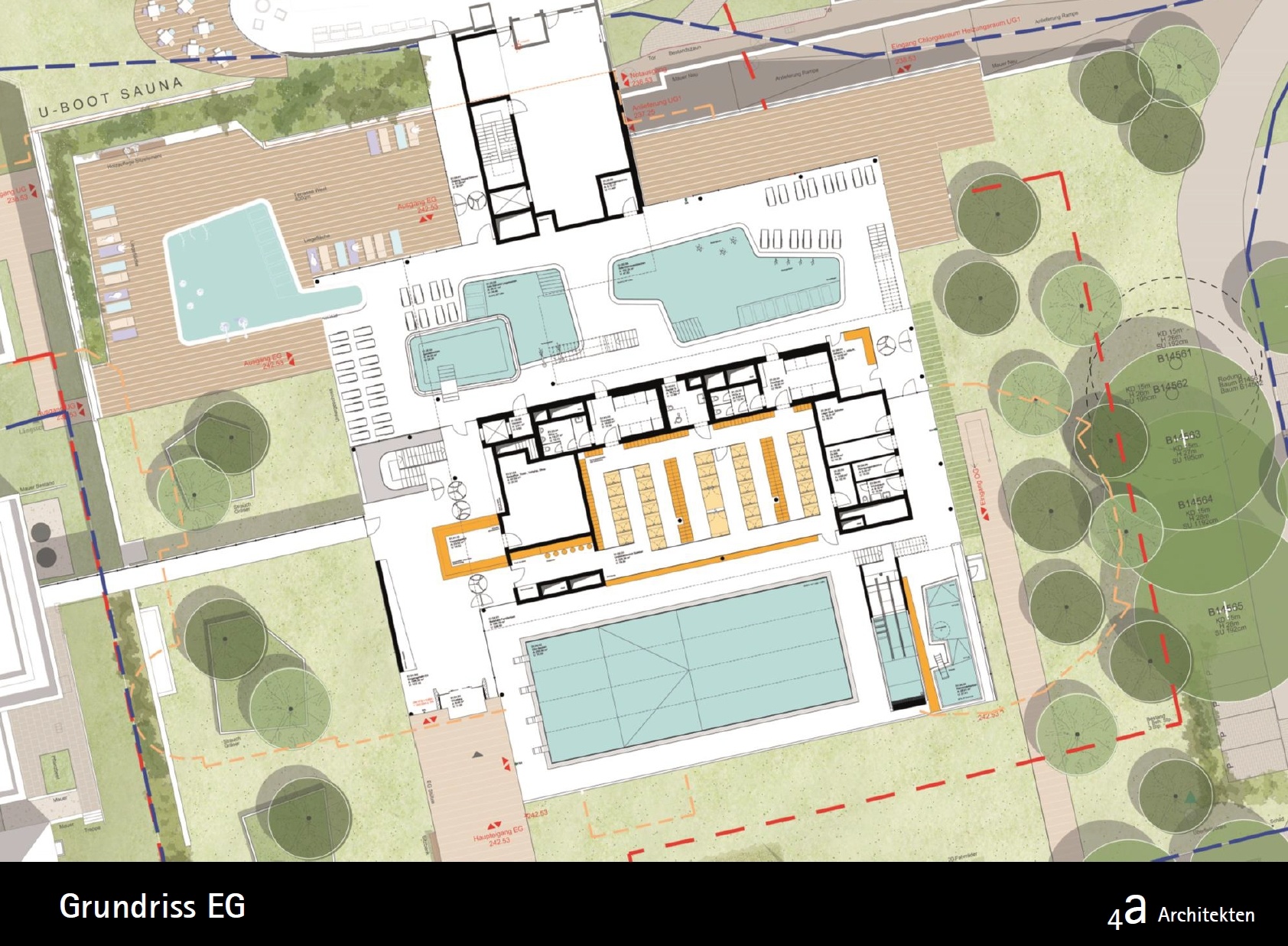

Bildergalerie zum Neubau (Visualisierungen / Grundrisse: 4a-Architekten):
-
11.01.2024: Der Gemeinderat stimmt der Entwurfsplanung für das neue Familien- und Solebad einstimmig zu.
-
27.07.2023: Der Gemeinderat stimmt dem Vorentwurf zu. Die Planung wurde vom Architekturbüro anschließend weiter verfeinert.
-
27.01.2022: Der Gemeinderat beschließt eine konzeptionelle Neuausrichtung des RappSoDie zu einem dreigliedrigen Badkonzept (Sport- und Familienbad / Solebad plus Sauna)sowie den Abriss und Neubau des Solebades am gleichen Standort mit Erhalt der bestehenden Saunainfrastruktur. Aus der europaweiten Ausschreibung der Generalplanung der Maßnahme ging das Büro 4a Architekten GmbH aus Stuttgart als Sieger hervor.
